Rohrmaterial für Trinkwasser: Planen, Systeme vergleichen, Kosten kalkulieren und nachrüsten

Eine Gesamtkostenrechnung über eine realistische Nutzungsdauer. Im Mittelpunkt: Geräte, Leitungswege, Montage, Prüfungen. Dazu kommen planen, Systeme vergleichen, nachrüsten und sicher prüfen.

Graue Verbundrohre mit schwarzen Schiebehülsen-Fittings vor einer hellen Wand
Graue Verbundrohre mit schwarzen Schiebehülsen-Fittings vor einer hellen WandFoto: HTL-Mödchen23 / Wikimedia CommonsCC BY-SA 4.0

Das Wichtigste in Kürze

  • Der Beitrag liefert eine Anforderungsliste für Fachplanung und Angebot.
  • Die Seite trennt alternative Systeme nach einheitlichen Sicherheitskriterien.
  • Der Beitrag liefert eine Gesamtkostenrechnung über eine realistische Nutzungsdauer.
  • Ein eigener Abschnitt deckt Nachrüstung, Prüfung und sicheren Betriebsstart ab.
  • Der Beitrag liefert einen Sicherheitscheck mit Prioritäten für sofort, bald und planbar.

Dieser Ratgeber führt zusammen, was bei Rohrmaterial für Trinkwasser nacheinander ansteht: Planen, Systeme vergleichen, Kosten kalkulieren, nachrüsten und sicher prüfen.

Planen

Die Wasseranalyse steht am Anfang, nicht der Katalog

Welches Rohr in ein Haus gehört, entscheidet weder der Preis je Meter noch die Gewohnheit des ausführenden Betriebs, sondern die Beschaffenheit des Wassers, das hindurchfließt. Die Trinkwasserverordnung verlangt, dass Werkstoffe und Materialien im Kontakt mit Trinkwasser dessen Beschaffenheit nicht nachteilig verändern. Das Umweltbundesamt konkretisiert diese Vorgabe in Bewertungsgrundlagen für metallene Werkstoffe, für Kunststoffe und andere organische Materialien, für zementgebundene Stoffe, für Elastomere und für Schmierstoffe. Ein Rohr, das dort nicht erfasst ist, darf in einer Trinkwasserinstallation nicht verbaut werden, gleichgültig wie leicht es sich verarbeiten lässt.

Fordern Sie deshalb vor dem ersten Planungsgespräch die aktuelle Analyse Ihres Wasserversorgers an. Sie ist kostenfrei erhältlich und enthält genau die Größen, an denen die Werkstoffwahl hängt: pH-Wert, Gesamthärte, Chloridgehalt, Sulfat, elektrische Leitfähigkeit und den Gehalt an gelöstem organischem Kohlenstoff. Ohne diese Werte ist jede Materialempfehlung eine Vermutung. Legen Sie das Blatt jedem Anbieter vor, damit alle Angebote auf derselben Grundlage entstehen.

Welcher Werkstoff an welcher Wasserbeschaffenheit scheitert

Kupferrohre nach DIN EN 1057 sind seit Jahrzehnten bewährt, aber nicht überall einsetzbar. Nach DIN 50930-6 ist der uneingeschränkte Einsatz an einen pH-Wert von mindestens 7,4 gebunden. Liegt der pH-Wert zwischen 7,0 und 7,4, bleibt Kupfer nur zulässig, wenn der Gehalt an gelöstem organischem Kohlenstoff 1,5 Milligramm je Liter nicht überschreitet. Weiche, saure Wässer führen sonst zu erhöhter Kupferabgabe und im ungünstigen Fall zu Lochkorrosion.

Nichtrostende Stähle sind gegenüber der Wasserzusammensetzung deutlich robuster. Bei erhöhtem Chloridgehalt greift man zu molybdänlegierten Sorten; die Trinkwasserverordnung nennt für Chlorid einen Wert von 250 Milligramm je Liter als Indikatorparameter, und in dieser Größenordnung endet der sichere Einsatzbereich der einfachen Chrom-Nickel-Qualitäten. Feuerverzinkter Stahl spielt in Neuanlagen kaum noch eine Rolle: Im Warmwasserbereich kehrt sich der Schutzmechanismus der Zinkschicht bei höheren Temperaturen um, und die raue Innenoberfläche begünstigt Ablagerungen. Kunststoffe wie vernetztes Polyethylen, Polypropylen oder Polybuten sowie Mehrschichtverbundrohre sind gegenüber der Wasserchemie unempfindlich, dafür temperatur-, druck- und UV-empfindlich und im Brandfall anders zu bewerten.

Systembindung, Prüfzeichen und die Fließregel

Rohr und Verbinder bilden ein geprüftes System. Das DVGW-Arbeitsblatt W 534 regelt Rohrverbinder und Rohrverbindungen in der Trinkwasserinstallation; die freie Kombination von Presskonturen und Rohren verschiedener Hersteller ist damit ausgeschlossen. Für Kunststoffe kommen die Produktnormenreihen für vernetztes Polyethylen, Polypropylen und Polybuten sowie DIN EN ISO 21003 für Mehrschichtverbundrohrsysteme hinzu. Der Nachweis, dass ein Werkstoff das mikrobielle Wachstum nicht begünstigt, wird über das DVGW-Arbeitsblatt W 270 geführt. Verlangen Sie im Angebot die Angabe des vollständigen Systems einschließlich Fittingreihe, nicht nur die Rohrbezeichnung.

Bei Mischinstallationen gilt die Fließregel: In Fließrichtung darf hinter einem Kupferbauteil kein verzinktes Stahlbauteil folgen, weil abgelöste Kupferionen im Zinküberzug Lochkorrosion auslösen. Umgekehrt ist die Reihenfolge unkritisch. Wer in einem Bestandshaus einen Strang erneuert, verändert damit unter Umständen die Werkstofffolge im gesamten Netz — dieser Punkt gehört ausdrücklich in die Planung und nicht in die Improvisation auf der Baustelle.

Reserven planen, ohne Hygiene zu opfern

Reserve bedeutet in der Trinkwasserinstallation nicht größere Nennweite. Jeder zusätzliche Liter Wasserinhalt verlängert die Verweilzeit und verschlechtert die Wasserqualität. Erweiterbarkeit entsteht stattdessen durch bauliche Vorsorge: ein leeres Schutzrohr zum künftigen Dachgeschoss, ein zugängliches Verteilerfeld, ausreichend Platz vor der Wand für spätere Aufbereitung, dokumentierte Trennstellen. Ein abgezweigtes, verschlossenes Rohrstück als Vorratsanschluss ist dagegen eine Totleitung und damit das Gegenteil von Vorsorge.

Der zweite Reservebegriff betrifft die Temperatur. Wer heute mit einer Gastherme heizt und morgen eine Wärmepumpe mit Frischwasserstation betreibt, verändert Betriebstemperaturen und Volumenströme. Halten Sie in der Planung fest, für welche Vorlauftemperatur und welchen Betriebsdruck das Rohrsystem ausgelegt ist, und lassen Sie sich die Anwendungsklasse des gewählten Kunststoffsystems schriftlich geben.

Anforderungsliste für Fachplanung und Angebot

Anforderung Nachzuweisen durch Ausschlusskriterium
Werkstoff passt zur Wasseranalyse Analyse des Versorgers, Abgleich mit DIN 50930-6 Kupfer bei pH unter 7,0; einfache Chrom-Nickel-Stähle bei hohem Chlorid
Trinkwassereignung des Materials Bewertungsgrundlagen des Umweltbundesamtes, DVGW W 270 Bauteil ohne Eignungsnachweis für Trinkwasser
Rohr und Fitting als geprüftes System Systemangabe nach DVGW W 534 mit Fittingreihe Mischen von Presssystemen verschiedener Hersteller
Werkstofffolge in Fließrichtung Bestandsplan mit Materialangabe je Abschnitt verzinkter Stahl hinter Kupfer
Temperatur- und Druckklasse Systemdatenblatt mit Anwendungsklasse Kunststoffsystem ohne Freigabe für die geplante Warmwassertemperatur
Bleifreiheit der Gesamtanlage Bestandsaufnahme aller Abschnitte einschließlich Hausanschluss vorhandene Bleileitung im Trinkwasserweg
keine dauerhaft undurchflossenen Abschnitte Strangschema mit Entnahmestellen je Strang verschlossene Abzweige als Anschlussreserve
Zugänglichkeit für Instandhaltung Revisionsöffnungen im Plan eingezeichnet Verbindungsstellen unzugänglich eingeputzt

Blei verdient eine eigene Zeile. Die Trinkwasserverordnung verbietet bleihaltige Werkstoffe in der Trinkwasserinstallation, der Grenzwert für Blei im Trinkwasser liegt bei 0,010 Milligramm je Liter und wird nach europäischer Vorgabe zu einem in der Verordnung festgelegten Stichtag weiter abgesenkt. Noch vorhandene Bleileitungen sind zu entfernen oder stillzulegen. Wird bei der Bestandsaufnahme eine Bleileitung gefunden, ist das kein Planungsdetail mehr, sondern ein Grund für sofortiges Handeln und für die Einbeziehung des Gesundheitsamtes.

Was im Angebot benannt sein muss

Ein belastbares Angebot enthält den Rohrwerkstoff mit Norm und Abmessungsreihe, das Verbindungssystem mit Herstellerbezeichnung, die Dämmung je Leitungsart, die vorgesehene Führung mit Schacht- und Durchbruchspunkten, die Behandlung vorhandener Altleitungen, den Umfang von Dichtheitsprüfung und Spülung sowie die Übergabedokumentation. Fehlt einer dieser Punkte, vergleichen Sie unterschiedliche Leistungen und nicht unterschiedliche Preise.

Lassen Sie sich außerdem bestätigen, dass der Betrieb in das Installateurverzeichnis eines Wasserversorgungsunternehmens eingetragen ist. Nach § 12 der Verordnung über Allgemeine Bedingungen für die Versorgung mit Wasser dürfen Arbeiten an der Kundenanlage ausschließlich durch das Versorgungsunternehmen selbst oder durch ein dort eingetragenes Installationsunternehmen ausgeführt werden. Diese Eintragung ist keine Formalie, sondern die rechtliche Voraussetzung dafür, dass die Anlage überhaupt in Betrieb gesetzt werden darf.

Wo Ihre eigene Prüfung endet

Sie können die Wasseranalyse beschaffen, den Bestand fotografisch dokumentieren, Leitungsverläufe aufnehmen, Angebote auf Vollständigkeit abgleichen und die Eintragung des Betriebs überprüfen. Das ist ein erheblicher Beitrag zur Planungsqualität und deckt die meisten Lücken in Angeboten auf.

Nicht beurteilen können Sie ohne Fachkenntnis, ob eine konkrete Werkstoffkombination im vorliegenden Wasser dauerhaft trägt, welche Nennweite sich aus der Druckbilanz ergibt und welche Sicherungseinrichtungen die Anlage nach DIN EN 1717 braucht. Öffnen Sie keine Leitungen, tauschen Sie keine Bauteile und nehmen Sie keine Veränderung an der Installation vor. Jede Arbeit am wasserführenden Teil bleibt dem eingetragenen Fachbetrieb vorbehalten, weil Fehler dort unmittelbar auf die Trinkwasserqualität durchschlagen.

Systeme vergleichen

Ein einheitliches Kriterienraster für alle Rohrsysteme

Werkstoffvergleiche scheitern meistens daran, dass jedes System nach seinen eigenen Stärken beschrieben wird. Sinnvoll wird der Vergleich erst, wenn alle Varianten dieselben sieben Fragen beantworten müssen: Für welche Wasserbeschaffenheit ist das System freigegeben? Welche Betriebstemperatur und welchen Betriebsdruck hält es dauerhaft aus? Wie wird verbunden, und wie fehleranfällig ist diese Verbindung? Wie verhält sich der Werkstoff im Schadensfall? Welche Schnittstellen zu bestehenden Bauteilen gibt es? Wie lässt sich das System instand halten und erweitern? Und welchen Eignungsnachweis für Trinkwasser trägt es?

Diese Fragen gelten unabhängig davon, ob ein Neubau geplant oder ein Strang im Bestand erneuert wird. Die Antworten unterscheiden sich allerdings erheblich, und genau daran entscheidet sich die Auswahl.

Metallene Systeme: Kupfer, nichtrostender Stahl, verzinkter Stahl

Kupfer nach DIN EN 1057 wird gepresst, gelötet oder gesteckt. Es ist formstabil, temperaturunempfindlich, im Brandfall unkritisch und diffusionsdicht. Seine Einsatzgrenze liegt in der Wasserchemie: Nach DIN 50930-6 setzt der uneingeschränkte Einsatz einen pH-Wert von mindestens 7,4 voraus, im Bereich zwischen 7,0 und 7,4 kommt eine Anforderung an den Gehalt an gelöstem organischem Kohlenstoff von höchstens 1,5 Milligramm je Liter hinzu. Fällt das Wasser darunter, scheidet Kupfer aus.

Nichtrostender Stahl ist der Werkstoff mit der breitesten Freigabe. Er ist gegenüber der Wasserzusammensetzung weitgehend unempfindlich, gibt praktisch keine Metallionen ab und wird in Trinkwasserinstallationen fast ausschließlich als Pressfittingsystem verarbeitet. Der Preis liegt deutlich über Kupfer, und bei erhöhten Chloridgehalten sind molybdänlegierte Sorten zu wählen; die Trinkwasserverordnung führt Chlorid mit 250 Milligramm je Liter als Indikatorparameter, in dieser Größenordnung endet der Einsatzbereich der einfachen Qualitäten.

Feuerverzinkter Stahl ist in Neuanlagen praktisch verschwunden. Im Warmwasser kehrt sich die Schutzwirkung der Zinkschicht bei höheren Temperaturen um, die raue Innenoberfläche begünstigt Ablagerungen und Biofilm, und die Verbindungstechnik über geschnittene Gewinde ist zeitaufwendig. Im Bestand ist er dagegen häufig anzutreffen und bestimmt dann die Frage, ob eine Teilerneuerung überhaupt sinnvoll ist.

Kunststoff- und Verbundsysteme

Vernetztes Polyethylen, wärmeformbeständiges Polyethylen, Polypropylen und Polybuten sind gegenüber der Wasserchemie unempfindlich und geben keine Metalle ab. Sie werden geschoben, gepresst oder verschweißt, sind leicht, kostengünstig und lassen sich in langen Stücken ohne Verbindung verlegen — ein hygienischer Vorteil, weil jede Verbindungsstelle eine potenzielle Störstelle ist. Ihre Nachteile: höhere Längenausdehnung, Empfindlichkeit gegen UV-Strahlung und mechanische Beschädigung, brennbares Verhalten und eine begrenzte Dauergebrauchstemperatur, die zur Anwendungsklasse des Systems passen muss.

Mehrschichtverbundrohre nach DIN EN ISO 21003 verbinden eine Kunststoffinnenschicht mit einer Aluminiumzwischenlage. Sie sind biegbar und formstabil, dehnen sich weniger als reine Kunststoffrohre und sind sauerstoffdicht. Sie sind das System, das in der Sanierung am häufigsten gewählt wird, weil es sich durch Bestandsschächte fädeln lässt.

Verbindungstechnik entscheidet über die Fehlerwahrscheinlichkeit

Nicht der Rohrwerkstoff, sondern die Verbindung versagt in der Praxis. Das DVGW-Arbeitsblatt W 534 regelt Rohrverbinder und Rohrverbindungen in der Trinkwasserinstallation; verbindlich ist die Verwendung geprüfter Systemkombinationen aus Rohr und Fitting eines Herstellers. Pressverbindungen sind schnell und reproduzierbar, verlangen aber das passende Werkzeug mit gültiger Wartung und eine korrekte Einstecktiefe. Löten erfordert Erfahrung und ist bei Feuerarbeiten im Bestand genehmigungs- und schutzpflichtig. Steck- und Klemmverbindungen sind schnell, müssen aber dauerhaft zugänglich bleiben, wenn das jeweilige System dies verlangt.

Ein Punkt wird regelmäßig übersehen: Ungepresste Verbindungen fallen bei der Dichtheitsprüfung nur dann sicher auf, wenn das System eine erkennbare Undichtheit im unverpressten Zustand aufweist. Fragen Sie deshalb, welches Prüfverfahren angewendet wird und ob das gewählte Fittingsystem diese Eigenschaft besitzt.

Vergleichsmatrix mit Mindestanforderungen

Kriterium Kupfer Nichtrostender Stahl Vernetztes Polyethylen Mehrschichtverbundrohr Feuerverzinkter Stahl
Wasserchemie pH ab 7,4 uneingeschränkt, darunter nur bedingt nahezu unbeschränkt, Sorte nach Chlorid unempfindlich unempfindlich im Warmwasser problematisch
Dauergebrauchstemperatur unkritisch bis über 90 Grad unkritisch bis über 90 Grad nach Anwendungsklasse begrenzt nach Anwendungsklasse begrenzt unkritisch
Verbindung Pressen, Löten Pressen Schieben, Pressen Pressen Gewinde schneiden
Typisches Versagensbild Lochkorrosion bei ungeeignetem Wasser Spaltkorrosion an Fehlstellen Riss durch mechanische Vorschädigung Undichtheit an der Pressstelle flächige Korrosion, Verengung
Brandverhalten nicht brennbar nicht brennbar brennbar, Abschottung erforderlich brennbar, Abschottung erforderlich nicht brennbar
Erweiterbarkeit im Bestand gut gut sehr gut, lange Stücke ohne Fuge sehr gut schlecht
Materialkosten je Meter mittel bis hoch hoch niedrig niedrig bis mittel mittel
Mindestanforderung, die immer gilt Eignungsnachweis nach den Bewertungsgrundlagen des Umweltbundesamtes und Nachweis nach DVGW W 270

Unter die letzte Zeile darf kein System fallen. Ergänzend gilt für jede Variante: nur geprüfte Systemkombination aus Rohr und Fitting, keine Werkstofffolge mit verzinktem Stahl hinter Kupfer, dauerhaft zugängliche Verbindungsstellen dort, wo der Hersteller dies verlangt, und eine dokumentierte Dichtheitsprüfung vor dem Verschließen.

Verhalten bei Störung und Ausfall

Rohrsysteme unterscheiden sich darin, wie ein Schaden abläuft. Metallene Systeme versagen typischerweise punktuell und angekündigt: Ein Korrosionsschaden meldet sich über Verfärbungen, feuchte Stellen oder einen langsam steigenden Zählerstand ohne Entnahme. Kunststoffsysteme versagen häufiger schlagartig, weil eine mechanische Vorschädigung aus der Bauphase erst nach Jahren zum Riss führt. Daraus folgt kein Vorzug für den einen oder anderen Werkstoff, wohl aber eine Konsequenz: Bei Kunststoff- und Verbundsystemen im verdeckten Bereich lohnt sich eine Absicherung über eine Leckageschutzeinrichtung deutlich stärker.

Ein zweiter Ausfallpfad betrifft die Hygiene und ist werkstoffunabhängig. Fällt die Nutzung eines Stranges weg, entsteht Stagnation, und die Wasserqualität verschlechtert sich unabhängig davon, welches Rohr verbaut ist. Kein Werkstoff kompensiert einen fehlenden Wasseraustausch.

Was Sie am Vergleich selbst beurteilen können

Sie können Datenblätter anfordern, Systembezeichnungen abgleichen, den Eignungsnachweis für Trinkwasser überprüfen und feststellen, ob die Angebote überhaupt dasselbe System beschreiben. Sie können außerdem die Wasseranalyse Ihres Versorgers gegen die Einsatzgrenzen halten und erkennen, wenn Kupfer bei einem pH-Wert unter 7,0 angeboten wird.

Die Auswahlentscheidung selbst gehört in die Fachplanung. Sie hängt an Größen, die Sie nicht ermitteln können: der hydraulischen Berechnung, den Sicherungseinrichtungen nach DIN EN 1717, der Werkstofffolge im Bestand und den örtlichen Brandschutzanforderungen. Und unabhängig vom Ergebnis bleibt die Ausführung dem Fachbetrieb vorbehalten, der in das Installateurverzeichnis eines Wasserversorgungsunternehmens eingetragen ist.

Kosten kalkulieren

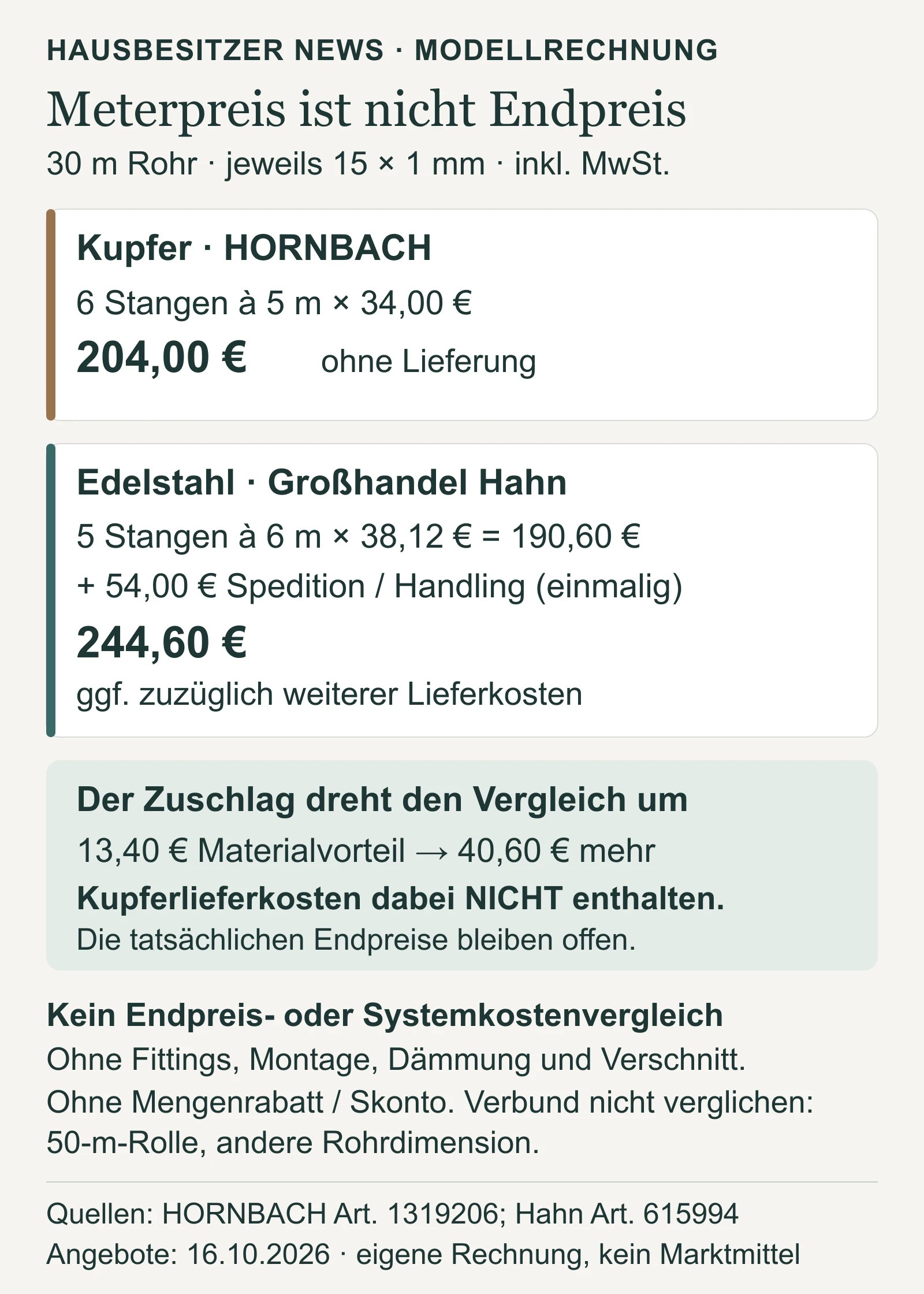

Der Meterpreis des Rohres ist die kleinste Position

Wer Angebote für eine neue Trinkwasserleitung vergleicht, schaut zuerst auf den Werkstoff. Für das Budget ist das die falsche Reihenfolge. In einer typischen Erneuerung im Einfamilienhaus entfallen auf das Rohr selbst je nach Werkstoff nur etwa zehn bis zwanzig Prozent der Gesamtsumme. Den Rest bestimmen Arbeitszeit, Zugänglichkeit, Verbindungstechnik, Dämmung, Prüfungen und die Wiederherstellung von Putz, Estrich und Fliesen.

Das erklärt eine auf den ersten Blick unlogische Beobachtung: Ein Angebot mit dem teureren Rohrwerkstoff kann günstiger ausfallen, wenn dessen Verbindungstechnik schneller ist oder weniger Schlitze nötig sind. Kalkulieren Sie deshalb nie den Werkstoff isoliert, sondern immer den fertig verlegten, gedämmten und geprüften Meter.

Was in der Erstinvestition tatsächlich steckt

Zerlegen Sie jedes Angebot in vergleichbare Blöcke. Der erste Block ist das Material: Rohr, Fittings, Befestigung, Dämmung, Armaturen. Der zweite Block ist die Montagezeit; im Sanitärhandwerk liegen die Verrechnungssätze regional unterschiedlich meist zwischen 60 und 95 Euro je Stunde netto, dazu kommen Anfahrtspauschalen. Der dritte Block sind die Nebengewerke: Stemmarbeiten, Kernbohrungen, Brandschutzabschottungen, Putz, Estrich, Fliesen, Malerarbeiten. Der vierte Block umfasst die Pflichtleistungen am Ende — Dichtheitsprüfung, Spülung nach DIN EN 806-4, Inbetriebnahme, Dokumentation und Einweisung.

Der vierte Block wird am häufigsten unterschlagen. Er ist keine Zugabe, sondern Bestandteil der ordnungsgemäßen Errichtung. Steht er nicht im Angebot, fehlt entweder die Leistung oder die Transparenz. Fragen Sie ausdrücklich, ob Spülprotokoll und Bestandsdokumentation im Preis enthalten sind.

Zugänglichkeit ist der größte einzelne Kostentreiber

Dieselbe Leitungslänge kostet im offenen Keller ein Vielfaches weniger als im bewohnten Obergeschoss. Frei zugängliche Trassen an der Kellerdecke lassen sich zügig montieren und bleiben für die Instandhaltung offen. Sobald Wände geschlitzt, Estrich geöffnet oder Bäder zurückgebaut werden müssen, verschiebt sich das Verhältnis von Material zu Arbeit dramatisch.

Daraus folgt eine handfeste Budgetregel: Bündeln Sie Eingriffe. Wer die Steigleitung ohnehin öffnet, sollte im selben Zug entscheiden, ob Verteilung, Dämmung und Absicherung mit erneuert werden. Die zweite Öffnung derselben Wand kostet fast dasselbe wie die erste, liefert aber keinen zusätzlichen Nutzen.

Nutzungsdauer und laufender Aufwand über vierzig Jahre

Rohrleitungen sind langlebige Bauteile, aber nicht gleich langlebig. Bei sachgerechter Werkstoffwahl und passender Wasserbeschaffenheit erreichen Kupfer- und Edelstahlleitungen Nutzungsdauern in der Größenordnung von vier bis fünf Jahrzehnten, Kunststoff- und Verbundrohrsysteme werden von den Herstellern für vergleichbare Zeiträume ausgelegt. Verzinkter Stahl aus Altbeständen erreicht diese Werte im Warmwasserbereich in der Regel nicht.

Laufende Kosten entstehen weniger am Rohr als an dem, was daran hängt. Rechnen Sie mit einer jährlichen Sichtprüfung, mit dem Austausch von Filtereinsätzen, mit der Wartung von Sicherungseinrichtungen und mit dem turnusmäßigen Wechsel des Wasserzählers, dessen Eichfrist bei Kaltwasserzählern sechs Jahre beträgt. Hinzu kommt in vermieteten Mehrfamilienhäusern mit Großanlage zur Trinkwassererwärmung die Untersuchung auf Legionellen, die § 31 der Trinkwasserverordnung bei gewerblicher Tätigkeit im Regelfall alle drei Jahre verlangt.

Gesamtkostenrechnung für die Erneuerung einer Hausinstallation

Die folgende Aufstellung beschreibt ein freistehendes Einfamilienhaus mit zwei Bädern, Küche, Gäste-WC und Kellerverteilung. Die Beträge sind Größenordnungen für die Budgetplanung, keine Angebotsersatzwerte.

Position Bezugsgröße Spanne Bemerkung zur Streuung
Rohr und Fittings, Kunststoff- oder Verbundsystem je Meter Material 4 bis 9 Euro abhängig von Nennweite und Fittingdichte
Rohr und Fittings, Kupfer oder Edelstahl je Meter Material 9 bis 22 Euro Edelstahl-Pressfittings am oberen Rand
Montage frei zugängliche Trasse je Meter fertig verlegt 25 bis 45 Euro Kellerdecke, keine Stemmarbeiten
Montage in geschlitzter Wand je Meter fertig verlegt 60 bis 120 Euro einschließlich Schlitz und Verschluss
Leitungsdämmung je Meter 6 bis 20 Euro Dämmstoff und Dämmdicke bestimmen die Spanne
Dichtheitsprüfung und Spülung je Bauabschnitt 250 bis 700 Euro Umfang nach Anzahl der Entnahmestellen
Wiederherstellung Putz, Fliesen, Malerarbeit je geöffnetem Bad 800 bis 3.000 Euro Fliesenqualität ist der Haupttreiber
Erneuerung komplette Hausinstallation Gesamtprojekt 8.000 bis 20.000 Euro Bandbreite ergibt sich fast vollständig aus der Zugänglichkeit
Instandhaltung im laufenden Betrieb je Jahr 60 bis 200 Euro Filtereinsätze, Sichtprüfung, Kleinteile
Legionellenuntersuchung, vermietetes Mehrfamilienhaus je Untersuchungsturnus 180 bis 450 Euro Zahl der Probenahmestellen bestimmt den Preis

Über vierzig Jahre gerechnet bedeutet das: Die Erstinvestition dominiert, der laufende Aufwand summiert sich aber auf eine Größenordnung, die einem knappen Viertel der Erstinvestition entsprechen kann. Wer beim Bau an Zugänglichkeit spart, bezahlt diese Ersparnis über die gesamte Nutzungsdauer in Form teurer Eingriffe.

Die teuerste Position ist der vermeidbare Schaden

Leitungswasserschäden gehören zu den häufigsten Gebäudeschäden überhaupt. Ein Rohrbruch in einer eingeputzten Leitung verursacht Trocknungs-, Rückbau- und Wiederherstellungskosten, die den Preis der ursprünglichen Installation schnell überschreiten. Prüfen Sie deshalb vor der Erneuerung, welche Anforderungen Ihre Gebäudeversicherung an Rohrleitungen, Dokumentation und Instandhaltung stellt, und heben Sie das Abnahmeprotokoll auf.

Der zweite vermeidbare Kostenblock entsteht aus Hygienemängeln. Wird bei einer Untersuchung der technische Maßnahmenwert für Legionellen von 100 koloniebildenden Einheiten je 100 Milliliter aus Anlage 3 der Trinkwasserverordnung überschritten, folgen nach § 51 Untersuchung der Ursache, Gefährdungsanalyse, Maßnahmen und Meldung an das Gesundheitsamt. Die Gefährdungsanalyse allein liegt regelmäßig im dreistelligen bis niedrigen vierstelligen Bereich, die anschließende Sanierung darüber. Eine hygienisch sauber geplante Installation ist damit auch betriebswirtschaftlich die günstigere Variante.

Wo Eigenleistung keine Ersparnis bringt

An der Trinkwasserinstallation lässt sich der Arbeitskostenanteil nicht durch Eigenleistung senken. Nach § 12 der Verordnung über Allgemeine Bedingungen für die Versorgung mit Wasser dürfen Arbeiten an der Kundenanlage nur durch das Wasserversorgungsunternehmen oder ein in dessen Installateurverzeichnis eingetragenes Unternehmen ausgeführt werden. Selbst gesetzte Pressverbindungen oder eigenmächtig verlegte Abschnitte gefährden nicht nur die Trinkwasserqualität, sondern auch den Versicherungsschutz und die Gewährleistung des Betriebs für die Gesamtanlage.

Was Sie tatsächlich beitragen können, senkt trotzdem den Rechnungsbetrag: Räumen Sie Keller und Schächte frei, entfernen Sie Verkleidungen dort, wo es ohne Eingriff in die Installation möglich ist, sorgen Sie für Strom, Licht und einen freien Zugang, entsorgen Sie Bauschutt in Eigenregie und bereiten Sie Bestandspläne, Fotos und die Wasseranalyse auf. Diese Vorleistungen verkürzen die abrechenbare Arbeitszeit spürbar, ohne dass Sie die Grenze zur unzulässigen Eigenarbeit überschreiten.

Nachrüsten

Vorbereitung entscheidet über den Baufortschritt

Bevor die erste Leitung fällt, müssen vier Dinge geklärt sein: wo abgesperrt wird, wie lange die Versorgung unterbrochen ist, wo Material und Bauschutt lagern und wer die Nachbarn oder Mieter informiert. In Mehrfamilienhäusern gehört die Ankündigung der Abschaltung mit Datum und Zeitfenster schriftlich an alle Nutzungseinheiten, verbunden mit dem Hinweis, vorab Wasser für den Tagesbedarf abzufüllen.

Klären Sie außerdem den Zustand der Absperrarmaturen. Ein jahrzehntelang unbetätigter Hauptabsperrhahn lässt sich häufig nicht mehr vollständig schließen oder wird nach dem Schließen undicht. Diese Feststellung gehört vor den Baubeginn, nicht mitten hinein. Ist die Hauptabsperrung defekt, muss der Wasserversorger für die Absperrung an der Anbohrschelle einbezogen werden; das braucht einen Termin und damit Vorlauf.

Montagefolge im Bestand

Die Erneuerung eines Rohrwerkstoffs im bewohnten Gebäude folgt einer bewährten Reihenfolge. Zuerst wird die neue Trasse vollständig vorbereitet und, soweit möglich, parallel zur alten Leitung montiert. Dann werden die Anbindepunkte an Verteilung und Steigleitung hergestellt. Erst danach wird umgeklemmt, gespült und in Betrieb genommen, und zuletzt wird die Altleitung zurückgebaut. Diese Reihenfolge hält die Ausfallzeit kurz und verhindert, dass eine unfertige Installation über Tage mit Wasser gefüllt steht.

Der Rückbau der Altleitung ist kein optionaler Restposten. Ein abgeklemmtes, aber noch angebundenes Rohrstück ist eine Totleitung, in der das Wasser steht und Biofilm entsteht. Getrennt wird deshalb unmittelbar an der Abzweigstelle vom durchflossenen Strang, nicht erst hinter einem geschlossenen Ventil. Lassen Sie sich diesen Punkt vor Auftragserteilung ausdrücklich bestätigen.

Dichtheitsprüfung: nass oder trocken

Nach DIN EN 806-4 ist die neu errichtete Installation vor dem Verschließen zu prüfen. In der Praxis hat sich die trockene Prüfung mit ölfreier Druckluft oder Inertgas nach dem Merkblatt des Zentralverbandes Sanitär Heizung Klima durchgesetzt. Der Grund ist hygienisch: Eine mit Wasser gefüllte, aber noch nicht genutzte Installation stagniert über die gesamte restliche Bauzeit und ist bei Inbetriebnahme bereits mikrobiologisch vorbelastet. Die trockene Prüfung umfasst eine Dichtheitsprüfung mit niedrigem Prüfdruck und eine Belastungsprüfung mit höherem Druck, deren Höhe von der Nennweite abhängt.

Wird mit Wasser geprüft, gilt eine harte Regel: Die Installation muss unmittelbar nach der Prüfung in den bestimmungsgemäßen Betrieb übergehen. Ist das nicht möglich, weil der Innenausbau noch Wochen dauert, ist die nasse Prüfung der falsche Weg. Lassen Sie sich das gewählte Verfahren und das Prüfergebnis protokollieren; dieses Blatt ist im Schadensfall das wichtigste Dokument.

Spülen nach DIN EN 806-4

Vor der Inbetriebnahme wird die Installation gespült, um Montagerückstände, Späne, Fett und Partikel auszutragen. Die Spülung erfolgt in Abschnitten, stockwerksweise von unten nach oben und innerhalb eines Stockwerks vom nächsten zum entferntesten Auslauf. Strahlregler, Filtereinsätze und Duschschläuche werden vorher ausgebaut, damit sie sich nicht zusetzen. Die Anzahl der gleichzeitig zu öffnenden Entnahmestellen richtet sich nach der größten Nennweite im gespülten Abschnitt.

Größte Nennweite im Spülabschnitt Mindestanzahl gleichzeitig geöffneter Entnahmestellen DN 15
DN 25 2
DN 32 4
DN 40 6
DN 50 8

Nach dieser Systematik wird jeder Abschnitt so lange gespült, bis das Wasser klar und frei von Partikeln austritt. Bei stark verschmutzten Anlagen oder ungünstiger Geometrie kommt ein Spülverfahren mit Wasser-Luft-Gemisch zum Einsatz, das höhere Reinigungswirkung erzielt. Eine Desinfektion ist kein Bestandteil der normalen Inbetriebnahme; sie wird nur bei begründetem Anlass nach dem DVGW-Arbeitsblatt W 557 durchgeführt.

Inbetriebnahme und die 72-Stunden-Regel

Mit der Spülung endet die Baumaßnahme, nicht die Verantwortung. Eine Trinkwasserinstallation muss nach der Inbetriebnahme bestimmungsgemäß betrieben werden. Das bedeutet nach VDI 6023 einen vollständigen Wasseraustausch an allen Entnahmestellen spätestens alle 72 Stunden. Wird das Gebäude nach der Fertigstellung noch nicht bewohnt, ist ein schriftlicher Spülplan erforderlich, der festlegt, wer wann welche Entnahmestellen betätigt und wie das dokumentiert wird.

Diese Pflicht wird regelmäßig unterschätzt. Zwischen Fertigstellung und Einzug liegen häufig Wochen. Ohne Spülplan entsteht in dieser Zeit genau der Zustand, den die aufwendige trockene Druckprüfung vermeiden sollte. Legen Sie den Spülplan deshalb bereits bei der Auftragsvergabe fest und benennen Sie eine verantwortliche Person.

Funktions- und Übergabecheckliste

Prüfpunkt Prüfkriterium Nachweis
Werkstoff und System verbautes Rohr- und Fittingsystem entspricht dem Angebot Lieferscheine, Systemdatenblatt
Dichtheitsprüfung Verfahren, Prüfdruck, Prüfdauer, Ergebnis unterschriebenes Prüfprotokoll
Spülung Abschnitte, Reihenfolge, Ergebnis je Abschnitt Spülprotokoll mit Datum
Altleitungen vollständig zurückgebaut oder unmittelbar am durchflossenen Strang getrennt Fotodokumentation vor dem Verschließen
Sicherungseinrichtungen Rückflussverhinderer und Absicherungen nach DIN EN 1717 vorhanden Bauteilliste mit Typenbezeichnung
Dämmung Dämmart und Dämmdicke je Leitungsart ausgeführt Sichtprüfung, Fotos vor Verschluss
Druckverhältnisse Ruhedruck und Fließdruck an der ungünstigsten Entnahmestelle Messwerte im Übergabeprotokoll
Temperaturen Warmwasseraustritt und Kaltwasser im vorgesehenen Bereich Messwerte im Übergabeprotokoll
Bestandsdokumentation Strangschema mit Werkstoff, Nennweite, Absperr- und Trennstellen Plan in Papier- und Dateiform
Einweisung Bedienung, Absperrpunkte, Spülplan, Wartungsintervalle erklärt Einweisungsprotokoll mit Unterschrift
Inbetriebsetzung Freigabe der Kundenanlage geklärt Bestätigung des Versorgungsunternehmens

Arbeiten Sie diese Liste bei der Abnahme gemeinsam mit dem Betrieb durch und unterschreiben Sie erst, wenn jede Zeile belegt ist. Fotos, die vor dem Verschließen von Wänden und Schächten entstehen, sind später durch nichts zu ersetzen — machen Sie sie selbst und speichern Sie sie mit Datum.

Ihre Rolle und ihre Grenze

Sie können den Ablauf organisieren, Zugänge schaffen, Nutzer informieren, den Rückbau der Altleitungen fotografisch begleiten, die Übergabeunterlagen einfordern und den Spülplan bis zum Einzug führen. Sie können nach dem Einzug die Absperrpunkte kennenlernen, Strahlregler reinigen und die Temperaturen kontrollieren.

Was Sie nicht tun dürfen, ist eindeutig abgegrenzt: keine Montage, keine Pressverbindung, keine Anbindung an den Bestand, keine Druckprüfung in Eigenregie und keine Desinfektion mit Mitteln aus dem Handel. Die Errichtung, Änderung und Instandhaltung der Kundenanlage ist nach § 12 der Verordnung über Allgemeine Bedingungen für die Versorgung mit Wasser dem Wasserversorgungsunternehmen oder einem in dessen Installateurverzeichnis eingetragenen Betrieb vorbehalten. Diese Grenze schützt nicht den Handwerker, sondern die Qualität des Wassers, das aus Ihrem Hahn kommt.

Sicher prüfen

Zuerst herausfinden, was überhaupt verbaut ist

Eine Zustandsbeurteilung beginnt mit der Werkstoffidentifikation. Gehen Sie dafür in den Keller und arbeiten Sie sich vom Wasserzähler aus vor. Ein Magnet haftet an Stahl und nicht an Kupfer, Edelstahl oder Kunststoff. Verzinkter Stahl zeigt graue, matt schimmernde Oberflächen und geschnittene Gewinde an den Verbindungen. Kupfer ist an der rötlichen bis grünbraunen Oberfläche und an gelöteten oder gepressten Fittings erkennbar. Blei ist weich, mattgrau, an den Verbindungen wulstig verdickt und lässt sich mit dem Fingernagel ritzen — kratzen Sie die Oberfläche nur oberflächlich an, ohne die Wandung zu verletzen.

Notieren Sie zu jedem Abschnitt Werkstoff, ungefähre Abmessung, Verlauf und Zustand. Fotografieren Sie jede Stelle mit einem Maßstab im Bild. Ergänzen Sie das Baujahr des Hauses und alle bekannten Umbauten. Diese Aufnahme ist die Grundlage jeder weiteren Beurteilung und erspart dem Fachbetrieb später eine Suche, die Sie ohnehin bezahlen müssten.

Was Sie gefahrlos prüfen dürfen

Alle zulässigen Eigenkontrollen finden außen statt. Sie dürfen sehen, riechen, fühlen und ablesen. Sie dürfen keine Verschraubung lösen, keine Abdeckung eines Sicherungsbauteils öffnen, keine Leitung anbohren und keine Probe für eine amtliche Bewertung selbst entnehmen. Sobald ein Werkzeug an einer wasserführenden Verbindung angesetzt wird, verlassen Sie den erlaubten Bereich.

Drei Kontrollen liefern trotzdem belastbare Hinweise. Erstens die Stillstandsprobe am Wasserzähler: Schließen Sie über einige Stunden jede Entnahme aus und lesen Sie den Zähler vor und nach dieser Zeit ab. Bewegt sich das Zählwerk oder das Sternrad, obwohl kein Wasser entnommen wird, liegt ein Verlust im Netz vor. Zweitens die Stagnationsprobe: Lassen Sie nach mindestens vier Stunden ohne Nutzung Wasser in ein weißes Gefäß laufen und beurteilen Sie Farbe, Trübung, Partikel und Geruch. Drittens die Temperaturkontrolle des Kaltwassers: Messen Sie mit einem Küchenthermometer im auslaufenden Strahl nach etwa dreißig Sekunden Ablauf; nach DIN 1988-200 soll Trinkwasser kalt 25 Grad Celsius nicht überschreiten.

Warnzeichen und ihre wahrscheinliche Ursache

Grünliche Krusten oder weißliche Ausblühungen an Kupferverbindungen deuten auf eine schleichende Undichtheit. Braune oder rostrote Wasserfahnen an verzinkten Stahlleitungen zeigen fortschreitende Korrosion, häufig zuerst an Gewindeverbindungen und an Übergangsstellen zu anderen Werkstoffen. Rotbraunes Wasser nach längerer Stagnation, das sich nach kurzem Ablaufen klärt, stammt fast immer aus korrodierenden Stahlleitungen. Ein deutlich sinkender Durchfluss an einzelnen Armaturen bei gleichbleibendem Netzdruck weist auf Ablagerungen und Querschnittsverengungen hin.

Ein metallischer oder süßlicher Geschmack, dunkelgraue weiche Rohrabschnitte und wulstige Verbindungen sind Hinweise auf eine Bleileitung. Bleileitungen sind in der Trinkwasserinstallation unzulässig; noch vorhandene Abschnitte müssen entfernt oder stillgelegt werden. Bis das geschehen ist, sollte Wasser aus dem betroffenen Strang nicht zur Zubereitung von Säuglingsnahrung und nicht zum Trinken verwendet werden. Der Grenzwert für Blei liegt bei 0,010 Milligramm je Liter, und gerade nach Stagnationszeiten wird er in Bleileitungen deutlich überschritten.

Prioritätenraster für den Sicherheitscheck

Beobachtung Priorität Was jetzt zu tun ist
weiche graue Leitung mit wulstigen Verbindungen, Bleiverdacht sofort Nutzung als Trinkwasser einstellen, Fachbetrieb und Gesundheitsamt einschalten
sichtbarer Wasseraustritt, feuchtes Mauerwerk, tropfende Verbindung sofort betroffenen Abschnitt absperren lassen, Fachbetrieb rufen
Zählwerk läuft ohne jede Entnahme sofort Fachbetrieb mit Leckortung beauftragen
Kaltwasser über 25 Grad Celsius nach 30 Sekunden Ablauf bald Ursache klären lassen: Dämmung, Trassenführung, Zirkulationsfehler
Legionellenbefund über 100 koloniebildenden Einheiten je 100 Milliliter sofort Meldung an das Gesundheitsamt nach § 51 Trinkwasserverordnung, Ursachenermittlung
braunes Wasser nach Stagnation, klärt sich nach kurzem Ablauf bald Korrosionszustand des Stranges fachlich bewerten lassen
Krusten oder Ausblühungen an Kupferverbindungen bald Verbindungsstelle vom Fachbetrieb prüfen lassen
dauerhaft nachlassender Durchfluss an mehreren Armaturen planbar Zustand der Verteilleitungen und Erneuerungsstrategie klären
verzinkte Stahlleitung älter als drei Jahrzehnte, Warmwasser planbar Erneuerung des Stranges einplanen, bevor der erste Schaden eintritt
unbekannter Leitungsverlauf, keine Bestandsunterlagen planbar Bestandsaufnahme mit Strangschema beauftragen

Die Zuordnung ist bewusst konservativ. Bei allem, was in der Spalte sofort steht, ist das Risiko entweder gesundheitlich oder bautechnisch so hoch, dass Abwarten keine vertretbare Option ist.

Wann eine Beprobung sinnvoll ist und wer sie durchführt

Eine Wasseruntersuchung ersetzt keine Sichtprüfung, klärt aber Fragen, die man nicht sehen kann. Sinnvoll ist sie bei Bleiverdacht, bei wiederkehrenden Beschwerden nach dem Duschen, nach längerem Leerstand, nach einer Sanierung und immer dann, wenn ein Befund rechtliche Folgen haben kann. Beauftragen Sie dafür eine nach der Trinkwasserverordnung zugelassene Untersuchungsstelle; nur deren Ergebnisse sind gegenüber dem Gesundheitsamt verwertbar. Die Probenahme gehört zwingend in die Hand der Untersuchungsstelle, weil Ort, Zeitpunkt, Vorspülung und Gefäß das Ergebnis bestimmen.

In vermieteten Mehrfamilienhäusern mit einer Großanlage zur Trinkwassererwärmung ist die Untersuchung auf Legionellen keine freiwillige Maßnahme. § 31 der Trinkwasserverordnung verpflichtet den Betreiber zu regelmäßigen Untersuchungen; bei gewerblicher Tätigkeit, also etwa bei vermieteten Wohnungen, liegt der Regelturnus bei drei Jahren. Maßgeblich ist der technische Maßnahmenwert aus Anlage 3 der Verordnung.

Abschaltkriterien und Meldewege

Es gibt Situationen, in denen die Anlage nicht weiterbetrieben werden darf, bis eine Fachkraft sie freigegeben hat. Dazu zählen ein Wasseraustritt in der Nähe elektrischer Anlagen, ein Rohrbruch, eine erkennbare Rückwirkung aus einer anderen Anlage in das Trinkwassernetz und der begründete Verdacht einer gesundheitsschädlichen Verunreinigung. Sperren Sie in diesen Fällen den Hauptabsperrhahn, sofern er zugänglich und gangbar ist, und verständigen Sie den Fachbetrieb.

Bei einer Überschreitung des technischen Maßnahmenwerts für Legionellen greifen die Handlungspflichten des Betreibers nach § 51 der Trinkwasserverordnung: unverzügliche Anzeige beim Gesundheitsamt, Ursachenermittlung einschließlich Ortsbesichtigung, Gefährdungsanalyse und Maßnahmen zur Abhilfe. Das Gesundheitsamt kann Nutzungseinschränkungen anordnen, etwa ein Duschverbot. Diese Anordnung ist verbindlich und nicht verhandelbar.

Die Grenze Ihrer Prüfung

Ihre Kontrolle erfasst zuverlässig, was sichtbar, hörbar, riechbar und messbar ist. Damit finden Sie Bleileitungen, Undichtheiten, Korrosionsschäden, zu warmes Kaltwasser und auffällige Zählerstände — in der Praxis den größten Teil der relevanten Mängel im Bestand.

Nicht beurteilen können Sie den Zustand verdeckter Leitungen, die Restwandstärke eines korrodierten Rohres, die hydraulische Situation im Netz und die Frage, ob ein Werkstoff im vorliegenden Wasser noch tragfähig ist. Diese Bewertung setzt Messungen, Öffnungen und Erfahrung voraus und gehört zum eingetragenen Installationsunternehmen. Verändern Sie an der Installation nichts selbst: Jede eigenmächtige Reparatur an einer Trinkwasserleitung ist nach § 12 der Verordnung über Allgemeine Bedingungen für die Versorgung mit Wasser unzulässig und gefährdet die Qualität des Wassers im gesamten Haus.
