Dokumentation des hydraulischen Abgleichs – Fehler vermeiden: Beweislücken und falsche Zeitpunkte

Eine Red-Flag-Checkliste mit Korrekturmöglichkeiten. Im Mittelpunkt: häufige Auslassungen, ungeeignete Messzeitpunkte, unklare Verantwortlichkeit, fehlende Sicherung.

01Heizung

Das Wichtigste in Kürze

  • Häufige Auslassungen, ungeeignete Messzeitpunkte, unklare Verantwortlichkeit.
  • Der Beitrag liefert eine Red-Flag-Checkliste mit Korrekturmöglichkeiten.
  • Die Seite behandelt ausschließlich Fehler und Sicherung des Beweiswerts.

Beweislücken entstehen meist vor dem Protokoll

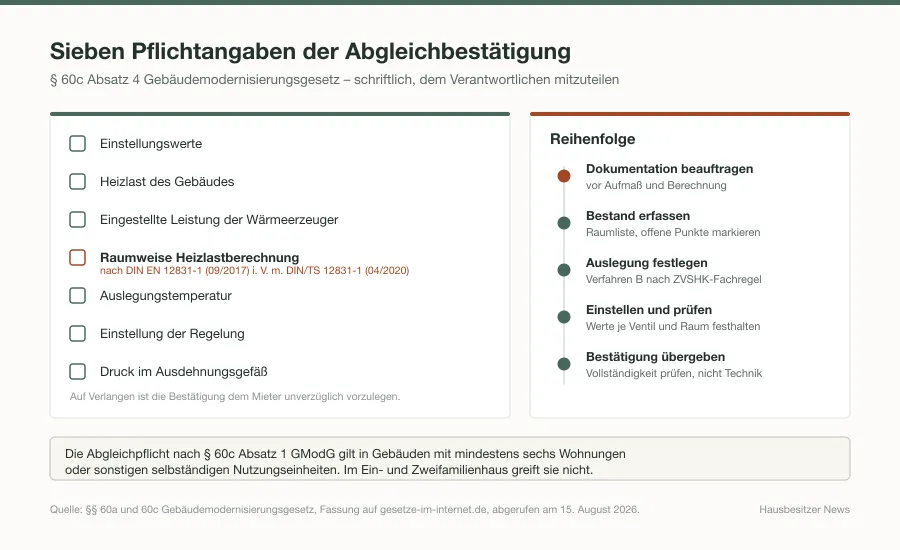

Fehler in der Dokumentation des hydraulischen Abgleichs beginnen häufig nicht beim Archivieren, sondern bereits bei der Vorbereitung. Wird erst nach dem Austausch von Ventilen nach Ausgangswerten gesucht, ist nicht mehr belegbar, was vorher eingebaut war. Wird eine Berechnung ohne aktuellen Sanierungsstand erstellt, kann sie zum falschen Hauszustand passen. Wird eine Anzeige ohne Datum fotografiert, bleibt offen, ob gerade geheizt, Warmwasser bereitet oder abgesenkt wurde. Solche Lücken lassen sich nicht durch eine nachträgliche Unterschrift heilen.

Trennen Sie daher drei Fragen: Was wurde vorgefunden? Was wurde geplant oder berechnet? Was wurde tatsächlich eingebaut, eingestellt und geprüft? Ein Dokument darf mehrere Fragen berühren, sollte sie aber nicht vermischen. Ein Angebot beschreibt einen vorgesehenen Umfang, keine ausgeführte Einstellung. Ein Foto zeigt einen sichtbaren Zustand, keine Heizlast. Ein Messwert belegt einen Zeitpunkt, nicht automatisch die Eignung der gesamten Anlage.

Red Flags und passende Korrekturen

Die folgende Checkliste hilft, Lücken ohne technische Selbstversuche zu erkennen:

  • Keine Raum- oder Kreiszuordnung: Bitten Sie den Fachbetrieb um eine ergänzte Liste, die jeden Ventil- oder Durchflusswert einem Raum oder Heizkreis zuordnet.
  • Temperaturwerte ohne Betriebsart: Ergänzen Sie Datum, Uhrzeit, Heiz- oder Warmwasserbetrieb und Messstelle; eine fachliche Einordnung bleibt beim Betrieb.
  • Berechnung vor Umbau, Einstellung danach: Lassen Sie die Abweichung und die weiter geltenden Annahmen dokumentieren; gegebenenfalls muss die Fachplanung neu prüfen.
  • Ventiltyp oder Herstellerdaten fehlen: Fotografieren Sie nur zugängliche Kennzeichnungen und fordern Sie die verwendete Komponente schriftlich nach.
  • Unterschrift ohne Dokumentversion: Bitten Sie um einen Verweis auf Datum, Dateiname oder Protokollnummer.
  • Offene Punkte nur mündlich: Halten Sie Inhalt, Zuständigkeit und Termin schriftlich im Übergabeprotokoll fest.
  • Fotos ohne Ort und Kontext: Benennen Sie Raum, Bauteil und Aufnahmedatum, ohne Abdeckungen zu öffnen oder Bauteile zu lösen.

Die Korrektur lautet nicht, fehlende Werte zu schätzen. Wenn ein Ventilwert oder ein Durchfluss nicht nachvollziehbar ist, bleibt der Status offen, bis der Fachbetrieb die Ausführung prüft oder eine neue fachliche Bewertung vornimmt. Das schützt auch vor dem Fehler, eine alte, aber vollständig wirkende Tabelle für den aktuellen Anlagenzustand zu halten.

Falsche Zeitpunkte erkennen

Ein hydraulischer Abgleich bezieht sich auf einen definierten Zustand. Kritisch sind Unterlagen, die vor einer Änderung der Heizflächen, nach einer späteren Regelungsanpassung oder in einem ungewöhnlichen Betriebszustand erstellt wurden. Bei einer Wärmepumpe kann eine Momentaufnahme während der Warmwasserbereitung andere Temperaturen zeigen als der Heizbetrieb. Bei Flächenheizung können Baufeuchte, Absenkprogramme oder ein noch nicht eingeregelter Verteiler die Beobachtung verfälschen.

Fragen Sie bei jedem Protokoll: Welche Komponenten waren zu diesem Zeitpunkt eingebaut? Welche Betriebsart war aktiv? Welche Räume oder Kreise waren beteiligt? Wurde seitdem etwas verändert? Diese Angaben machen einen Mess- oder Einstellwert zeitlich einordbar. Sie ersetzen keine technische Beurteilung, verhindern aber, dass alte und neue Daten unbemerkt zusammengeführt werden.

Verantwortung nicht verwischen

Eine häufige Lücke entsteht, wenn mehrere Beteiligte jeweils nur einen Teil erledigen. Die Fachplanung berechnet, der Installationsbetrieb baut ein und ein anderer Betrieb nimmt die Regelung in Betrieb. Ohne klare Übergaben weiß später niemand, wer eine Abweichung erklären soll. Legen Sie daher pro Arbeitsschritt fest, wer Ausgangsdaten prüft, wer Einstellungen dokumentiert, wer die Funktionswerte kontrolliert und wer die vollständige Akte übergibt.

Eigentümer organisieren Unterlagen, stellen Räume zugänglich bereit und halten offene Punkte nach. Sie können die Vollständigkeit einer Liste prüfen, aber nicht die fachliche Richtigkeit von Heizlast, Durchfluss oder Pumpenparameter bestätigen. Arbeiten an Ventilen, Pumpen, elektrischen Anschlüssen und Verteilern bleiben beim Fachbetrieb. Wird diese Grenze eingehalten, ist auch eine Rückfrage klarer: Es geht dann nicht um eine eigene Diagnose, sondern um eine fehlende oder widersprüchliche Dokumentation.

Widersprüche systematisch sichern

Finden Sie zwei unterschiedliche Angaben, markieren Sie beide Fundstellen statt eine Zahl sofort zu überschreiben. Notieren Sie Dokumentname, Seite oder Dateiname, Datum und die genaue Abweichung. Ein Beispiel: Die Berechnung nennt einen Heizkörper mit bestimmter Voreinstellung, die Montageunterlage aber einen anderen Ventiltyp. Die nächste Frage lautet nicht „Welche Zahl stimmt?“, sondern „Welche Komponente wurde eingebaut und auf welcher Grundlage wurde sie eingestellt?“

Der ausführende Betrieb beantwortet Fragen zur Montage, die Fachplanung ordnet Planungsannahmen und technische Folgen ein. Wenn ein Nachtrag entsteht, bleibt die ursprüngliche Fassung erhalten und wird mit Änderungsdatum verknüpft. So ist später sichtbar, dass die Abweichung erkannt und bearbeitet wurde, statt stillschweigend eine alte Datei zu ersetzen.

Sicherung und Wiederauffindbarkeit

Verteilen Sie die Nachweise nicht nur über Messenger-Verläufe und einzelne E-Mail-Anhänge. Legen Sie eine zentrale Abgleichakte mit klaren Dateinamen an: Datum, Dokumenttyp, Anlage oder Etage und gegebenenfalls Versionsstand. Speichern Sie Berechnung, Ventilliste, Schema, Übergabeprotokoll und ergänzende Fotos gemeinsam. Eine lesbare PDF-Fassung schützt davor, dass eine alte Softwaredatei später nicht mehr geöffnet werden kann.

Kontrollieren Sie vor der Abnahme, ob die Unterlagen tatsächlich übergeben wurden und ob sich die Dateien öffnen lassen. Eine Datei mit Kennwort oder eine unbeschriftete Tabellenmappe kann zwar existieren, ist aber für spätere Wartung kaum brauchbar. Fordern Sie keine geheimen Herstellerdaten; es genügt, wenn die wesentlichen Einstellungen und ihre Zuordnung nachvollziehbar festgehalten sind.

Wann eine Korrektur dringend wird

Zeitnaher fachlicher Klärungsbedarf besteht bei unklaren oder widersprüchlichen Einstellungen nach dem Austausch von Heizflächen, bei wiederkehrend zu kalten Räumen, bei auffälligen Geräuschen oder wenn Wasser austritt. Dokumentieren Sie sichtbare Symptome und Anzeigen, ohne Abdeckungen zu öffnen. Eine reine Beweislücke ist kein Notfall, sollte aber vor weiteren Umbauten geschlossen werden, weil jeder zusätzliche Eingriff die Rekonstruktion erschwert.

Ein fehlerfreies Protokoll garantiert keinen perfekten Komfort. Es stellt aber sicher, dass technische Auffälligkeiten auf einem belegten Anlagenzustand geprüft werden können. Wer Zeitpunkt, Zuständigkeit und Version sauber sichert, verhindert die teuerste Lücke: eine Heizung, bei der zwar gearbeitet wurde, aber niemand mehr nachvollziehen kann, was genau und warum.

Quellen und weiterführende Informationen

  1. Gebäudemodernisierungsgesetz (GModG) – aktueller Gesetzestext
  2. KfW – Förderprodukte für energieeffiziente Sanierung
Weiterlesen

Mehr zum Thema

016 Artikel
Von Leserinnen und Lesern entdeckt

Besonders beliebte Artikel

026 Artikel
Noch mehr Wissen für Ihr Zuhause

Das könnte Sie auch interessieren

036 Artikel
