Dacheindeckung im Bestand ausführen: Arbeitsschritte, Schnittstellen und Qualitätskontrolle

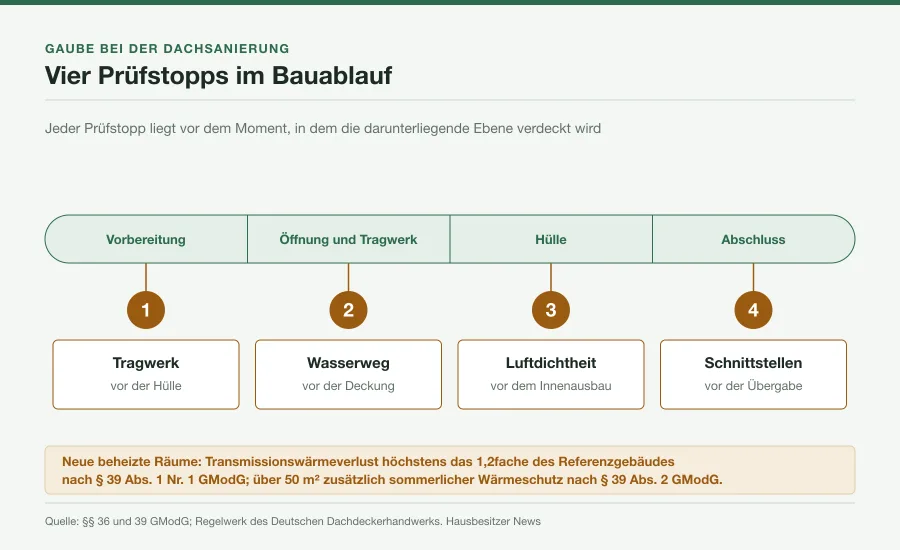

Einen Ablaufplan mit Prüfstopps vor dem Verdecken kritischer Details. Im Mittelpunkt: Bauablauf, Wartezeiten, Gewerkeschnittstellen, verdeckte Details.

02Dachsanierung

Das Wichtigste in Kürze

  • Bauablauf, Wartezeiten, Gewerkeschnittstellen.
  • Der Beitrag liefert einen Ablaufplan mit Prüfstopps vor dem Verdecken kritischer Details.
  • Die Seite deckt ausschließlich Bauphase, Qualitätssicherung und Abnahme ab.

Bei einer Neueindeckung entscheidet die Reihenfolge über die Dichtheit. Sichtbare Ziegel sind der letzte Schritt eines Aufbaus aus Tragwerk, Lattung, wasserführender Ebene, Anschlüssen und Entwässerung. Als Eigentümer müssen Sie diese Arbeiten nicht selbst ausführen. Ihre Aufgabe ist, die Übergaben und Kontrollen so zu vereinbaren, dass keine kritische Schicht ohne nachvollziehbaren Prüfschritt verschwindet.

Baustelle und Bestand vor dem Rückbau sichern

Vor dem Start wird geklärt, wie Gerüst, Absturzsicherung, Materiallager, Zugänge und Wetterschutz organisiert sind. Der Fachbetrieb prüft den Bestand nach dem Öffnen: Sichtbare Holzschäden, Lattung, Unterdeckung und Anschlüsse werden nicht einfach überdeckt, sondern ihrem Befund zugeordnet. Wenn sich der Umfang dadurch verändert, lassen Sie Foto, Beschreibung, vorgeschlagene Lösung und Preisfolge festhalten, bevor die zusätzliche Arbeit beauftragt wird.

Entfernte Ziegel, Nägel und Staub dürfen nicht unkontrolliert in Rinnen, Beete oder Zugänge gelangen. Fragen Sie, wie Rückbau und Entsorgung erfolgen und wie Öffnungen bei einer Wetterunterbrechung geschützt werden. Gerade bei wechselhaftem Wetter ist eine provisorische, fachgerecht geplante Sicherung Teil der Ausführung und keine improvisierte Folie des Eigentümers.

Unterdach und Lattung in der richtigen Abfolge herstellen

Nach der Prüfung des Tragwerks wird die wasserführende Ebene gemäß geplantem System hergestellt oder instandgesetzt. Sie muss an Traufe, Ortgang, Kehle, Wandanschluss und Durchdringungen so weitergeführt werden, dass eingedrungenes Wasser einen kontrollierten Weg nach außen hat. Erst wenn diese Details fertig und kontrolliert sind, folgt die Lattung. Deren Abstände und Befestigung richten sich nach Deckung und System; sie werden nicht nach Augenmaß übernommen.

Lassen Sie die offenen Ebenen mit Übersicht und Detail dokumentieren. Ein Bild sollte erkennen lassen, an welcher Dachseite und an welchem Anschluss es entstanden ist. Besonders wertvoll sind Aufnahmen der Traufe, des Bereichs um Dachfenster oder Kamin, der Reparaturstellen am Holz und der Übergänge zur Rinne. Nach dem Eindecken sind diese Bauteile nicht mehr zugänglich, obwohl sie die Regensicherheit wesentlich beeinflussen.

Anschlüsse als eigene Bauabschnitte behandeln

Bei Kamin, Dachfenster, Lüfter, Wandanschluss und Ortgang treffen unterschiedliche Materialien und Bewegungen aufeinander. Deshalb werden Anschlussbleche, Formteile, Unterdeckung und Deckung nicht getrennt abgenommen. Fragen Sie vor Beginn jedes Details, welche Schichten dort zusammenkommen und welche Seite Wasser oberhalb, seitlich und unterhalb des Bauteils führt. Bei einem vorhandenen Dachfenster gehört auch der Innenanschluss von Dämmung und Luftdichtheit in die Zuständigkeitsklärung, selbst wenn die sichtbare Arbeit außen beginnt.

Die Rinne ist ebenfalls kein nachträgliches Zubehör. Traufdetail, Halter, Rinneneinlauf und Fallrohr müssen gemeinsam funktionieren. Prüfen Sie vom sicheren Stand aus nach Fertigstellung, ob die Rinne frei von Rückbauresten ist, das Fallrohr nicht lose wirkt und Wasser nicht offensichtlich an der Fassade entlangläuft. Eine Belastungsprobe oder Arbeiten auf der Leiter führen Sie nicht selbst aus, wenn dafür keine sichere Arbeitsposition besteht.

Die Deckung kontrolliert schließen

Erst auf dem geprüften Unterbau wird die Deckung verlegt und entsprechend dem System befestigt. Achten Sie bei der Baubegleitung nicht auf einzelne kosmetische Kleinigkeiten während jeder Arbeitsminute, sondern auf die vereinbarten Haltepunkte: Freigabe des Unterbaus, dokumentierte Anschlüsse, Abschluss der Deckung und Übergabe. Sichtbar beurteilen können Sie vom Boden aus ein ruhiges Gesamtbild, vollständige Randbereiche und die vereinbarten Bauteile. Die technische Kontrolle von Befestigungen oder Arbeiten in Höhe ist Fachaufgabe.

Werden Photovoltaik, Blitzschutz, Schornsteinfegerwege oder andere Gewerke berührt, muss die Reihenfolge vorab abgestimmt sein. Dokumentieren Sie, wann ein Gewerk eine Fläche freigibt und wann das nächste darauf aufbaut. So wird später klar, ob ein Restpunkt die Deckung, den Anschluss oder eine Schnittstelle betrifft.

Abnahme und Unterlagen

Zur Übergabe gehören mindestens die vereinbarte Fotodokumentation, Angaben zur Deckung und zu verwendeten Formteilen, Hinweise zu Rinne und Wartung sowie eine Liste offener Punkte. Halten Sie Mängel mit Ort, Foto und erwarteter Nacharbeit fest. Ein allgemeiner Satz wie „am Dach noch nachsehen“ hilft niemandem. Nach einem passenden Regen kontrollieren Sie aus sicherer Entfernung sichtbare Wasserwege und vergleichen bei Bedarf mit den Fotos aus der Bauzeit.

Dachfläche, Gerüst, Durchdringungen und Eingriffe in tragende oder dichte Ebenen sind keine Eigenleistung. Bei losen Teilen, Sturmschäden oder unklarer Feuchte wird nicht weitergearbeitet und keine Dachfläche betreten. Der Fachbetrieb sichert die Situation und legt das weitere Vorgehen fest.

Was Eigentümer während der Bauzeit sinnvoll begleiten können

Bleiben Sie bei den vereinbarten Zwischenabnahmen erreichbar und führen Sie eine kurze Liste mit Fragen, statt einzelne Details aus der Entfernung zu bewerten. Sinnvoll sind etwa: Ist der Unterbau freigegeben? Wurden die vorgesehenen Anschlussfotos erstellt? Gibt es einen Befund, der den Umfang verändert? Diese Fragen helfen der Bauleitung, ohne dass Sie Anweisungen zur Ausführung geben müssen.

Auch Termine anderer Gewerke sollten an den tatsächlichen Baufortschritt gekoppelt werden. Ein Dachfenster, eine Solaranlage oder ein Blitzschutzanschluss darf nicht einfach erscheinen, wenn der betreffende Anschluss noch nicht vorbereitet oder freigegeben ist. Halten Sie die Übergabe zwischen den Beteiligten kurz schriftlich fest. Das reduziert doppelte Öffnungen und macht spätere Zuständigkeiten nachvollziehbar.

Schichtweise vom Bestand bis zur geschlossenen Deckung

Eine fachgerechte Neueindeckung entsteht schichtweise: Bestand prüfen, wasserführende Ebene und Anschlüsse herstellen, Lattung kontrollieren, Deckung schließen und alles Wesentliche dokumentieren. Wer diese Haltepunkte begleitet, kann die Ausführung nachvollziehen, ohne riskante Dacharbeiten selbst zu übernehmen.

Quellen und weiterführende Informationen

  1. Gebäudemodernisierungsgesetz (GModG) – aktueller Gesetzestext
  2. Bundesanstalt für Arbeitsschutz und Arbeitsmedizin – Gefahrstoffe beim Bauen
Weiterlesen

Mehr zum Thema

016 Artikel
Von Leserinnen und Lesern entdeckt

Besonders beliebte Artikel

026 Artikel
Noch mehr Wissen für Ihr Zuhause

Das könnte Sie auch interessieren

036 Artikel
